一、污水来源
医疗污水,厨用污水、个人生活产生污水、洗衣产生的污水。其它污水组成。
一体化污水处理设备应在调试前选择与之相匹配的污水水质来源。
二、调试前期工作
1.场地选择
2.地基基础制作
3.一体化污水处理设备安装要根据基础图做基础.(详见图纸)。
4.一体化污水处理设备混凝土基础自然养护
5.一体化污水处理设备吊装运输到指定地点。
三、一体化污水处理设备安装说明
1、设备的安装必须按一体化污水处理设备有关安装规范进行,设备的土建工程必须由正规的建筑队伍承建,该本设备安装形式,安装在地坪以上,其它设备均在地坪上。
2、根据安装图就位,用吊车吊入设备箱体位置,方向必须准确就位好设备,联接管道。工程塑料管用专用胶水联接,要求各联接口无油污、并用砂皮纸打磨后用刷涂上一层胶水,待胶水层稍干后联接,要求联接管道不渗漏。
3、同时按工艺要求且根据实际情况安装加药装置、消毒装置及其联接所有管道。
5、把电控柜控制线、设备之连线、电控柜与电源接通,接线时注意风机、电机的转向必须与风机所指方向相同。
附设备平面布置图、管道平面布置图、基础图。
四.一体化污水处理设备吊装就位
1、一体化污水处理设备运抵调试现场后,用合适吨位吊车将污水处理设备吊放到调试指定位置,设备摆放方向不能放错相互之间距必须准确,以便于后续工作的进行.
2、污水处理设备外部管路、电路、桥架安装
3、设备就位后开始外部管路安装、电路连接、桥架安装。
4、外部各管路连接接口要无油污,用砂纸将连接口打磨并涂上一层胶水,待胶水层稍干后在进行管路连接,要连接管路处不能渗漏。
5、电控柜摆放在主体设备侧边,外部电路把电控制柜控制线、污水设备连线、电控柜与电源接通,电源线与污水设备接线时注意污水设备间风机、电机的转向。
6、在设备布线时,要把设备之间应安装的桥架固定完毕,为接电源线走线做准备。
7、内部电路、管路连接
8、内部电路、管路连接必须严格按照生产厂家所提供的内部电、管路布线图连接(详见设备内部电、管路布置图)。
五、设备联动调试前检查
1、空转点试设备间风机、电机转动运转情况,电控柜元件运作可靠性。
2、检查设备间风机的润滑机油加注情况。
3、检查内、外部管路连接牢固情况。
4、检查内、外部电路连接情况。
5、一体化污水处理设备内注入污水,检查各管路连接处有无渗漏情况.
6、启动风机,检查生活污水装置所有设备运转情况,有无异常震动、噪音等。
六、一体化污水处理设备操作流程
(一)正常污水处理装置操作流程
自动运行:
开启配电柜电源,同时开启消毒设备和加药泵,将控制模式打到自动状态下,设备根据调节池水位高低,自动运行。
手动运行:
启动曝气池风机→启动调节池提升泵→启动加药泵→启动二消毒装置→启动过滤器。
(二)实际调试期间具体操作步骤
1、污水注满接触生化池。
2、启动风机,对池内污水进行曝气充氧。
3、重新进水,继续曝气。
4、如此反复运行,每天进水时间相对延长。
5、同时也可观察接触生物池内填料情况。
6、微生物的驯化需要较长时间,这样可加快生物膜的形成。
7、注意事项
(1) 曝气池水面的漂浮物要定期捞除。
定期观察设备运行和处理出水,发现异常情况应即时处理。
8、系统监测
(1)观察污水的顔色变化。
七、加药装置说明
1、药剂溶液的配置,把药剂倒入加药罐内,开始给水阀门注入清水,待放到一定量时,即关闭水阀门,控制药剂浓度一般药剂浓度在10%-20%之间。
2、调整流量,调整到设定的量,即可向投药点输送1%-50%浓度的额定用药量。
八、污水处理装置正常操作运行
1、待污水注满接触池。
2、启动风机,打开进气阀门进行曝气并调节好气量(其气水比12:1),一经调好,一般情况下不变动。
3、接触氧化池的污水自流进入沉淀池,沉淀池污泥自流至调节池,回流量视曝气池活性污泥含量而有所不同且根据沉淀污泥量确定,多余污泥提升至污泥池。
4、根据水量调节消毒装置及加药装置进行加药及消毒加药装置的加药量应根据实际使用情况来调节计量泵进行加药。
(一)污水处理系统采用全自动运行方式,全自动控制过程为:
1、曝气风机与生活污水提升泵联动(控制箱提供联动信号),当污水断流时,提升泵停止,风机能自动间歇运行,保证生物膜的活性,间歇运行时间,工作90min,停机95min;
2、提泥泵,污泥回流由时间设定控制。;
3、控制时序均可任意调节,并备有过流、缺相、过压、欠压等故障情况自动保护功能;
九、一体化污水处理设备维护、保养及注意事项
1.设备要注意保证下雨设备周围不积水。
2.设备管理必须建立一套定期保养制度,主要易损件是风机与水泵,风机转向不能接反,如进入污水必须清理,更换机油后方能使用,风机启动前必须注意空气阀门是否打开。
3.设备在运行过程中如需维修或更换另部件时,现场必须保证三人以上人员,进行充分的通风后,维修人员必须系好安全带,带上防毒面具方能进入,防止池中缺氧和中毒事故发生。措施方案:
⑴有必要将水池污水抽干
⑵用清水稀释污水池底积水
⑶如要在封闭水池动用明火,需先做好通风处理后再人员进入
⑷必须保证现场三名人员以上
⑸做好应急措施
⑹检查电源线路,最好关闭电源。
4、加药装置应经常检查泵的运行情况。
5、泵、电机注意防潮;计量泵的操作使用及维护详见计量泵说明书。
6、检查管路不得有渗漏。
7、所有的润滑部位都必须进行定期润滑。
8、风机的具体维护及保养详见风机的说明书。

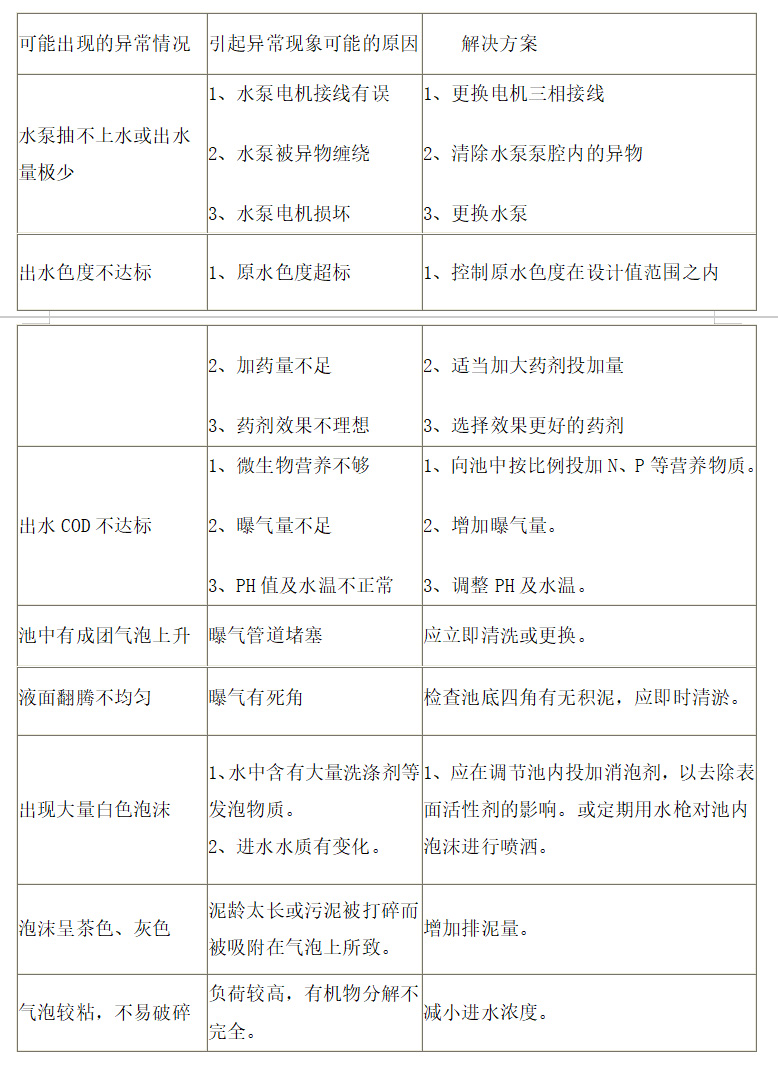

十、污水处理系统调试过程中可能出现的异常情况及排除方案
十一、施工主要机械具
吊车、电焊机,角磨机,等现场调试所需必要工器具。
十二、安全防范措施
1、所有参加清水调试人员必须佩带安全帽。
2、检查连接设备用电线路是否连接正确。
3、确定一体化污水处理设备联动设备最大负荷,以保证调试正常。
4、体化污水处理设备调试操作人员绝缘手套等防护措施。
5、一体化污水处理设备调试期间要有专人看守。
6、基坑上口边1m范围内不允许堆土、堆料和停放机具。
7、基坑外施工人员不得向坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。
8、坑下人员休息要远离基坑边及放坡处,以防不慎。
9、施工机械一切服从指挥人员指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近。
